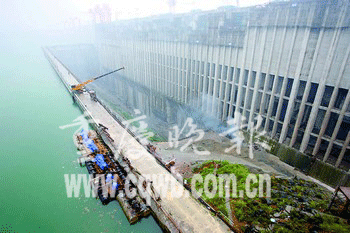

即将爆破的围墙

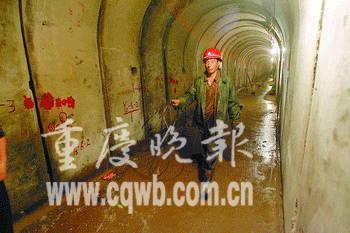

工人在廊道内为围堰爆破作准备 再过九天,举世瞩目的三峡工程将迎来历史性一刻:三峡大坝右岸大坝达到海拔185米设计高程,三峡大坝全线建成,这也标志着世界上规模最大的水利枢纽工程的主体工程基本完工。与此同时,三峡工程上游围堰将于6月6日爆破拆除,深水35米下定向爆破,“天下第一爆”将震惊世界。
为此,本报特别派出记者来到大坝现场。从今天起,本报隆重推出全程直击三峡大坝完工系列报道,向读者全方位展示三峡工程建设的历史性时刻。
只差900方混凝土 昨天,李生明冒雨站在三峡大坝上指挥工人们钢筋施工。他是负责三峡大坝最后一块混凝土浇筑施工的白班负责人,在他的脚下,三峡大坝仅剩下最后900方泥凝土没有浇筑,此时距5月20日大坝浇筑到顶、三峡大坝主体工程基本完工还剩下9天时间。
据介绍,李生明脚下踏着的正是三峡大坝最后一块未浇筑的部分,位于大坝26号坝段182米高程到184.8米高程。这个缺口只需要900方混凝土就可以补齐,另外还要焊接进去75吨钢筋。
施工现场大雨滂沱。记者昨日在现场看到,绝大部分工人都清一色戴着黑色墨镜,穿着雨衣冒雨施工,用一句流行的话说就是很酷。现场施工负责人说,现在进入大坝建设冲刺阶段,容不得半点闪失。
三峡大坝全长2309米,设计坝顶海拔高程185米,混凝土浇筑总量1610万立方米,是世界上规模最大的钢筋混凝土大坝。根据防洪、发电、航运的需要,左岸大坝已于2002年10月建成,右岸大坝于2003年7月开始浇筑。三峡右岸大坝总浇筑混凝土430万立方米。
负责大坝浇筑60%以上工程量的葛洲坝集团公司负责人说,他们所负责的坝段,已于4月25日浇筑完毕。他认为,整个三峡大坝全线建成,标志着三峡主体工程基本完工,这是三峡工程又一个新的里程碑,更是世界筑坝史上的壮举。
大坝筑好后还要干些什么?据介绍,右岸大坝接下来将完成6台机组安装和地下电站建设。2006年10月,三峡库区将蓄水至156米,这比预计时间整整提前了一年。这将大大增强三峡机组的发电能力,每台机组每天的发电量将比现在增加近300万千瓦时。
全世界聚焦大坝建成 本报宜昌专电从三峡工程酝酿开建到大江截流,原本两岸猿声啼不住的寂静三峡,一次次成为世界瞩目的焦点。如今三峡大坝完建在即,三峡又一次吸引了世界的目光。
昨天记者来到三峡总公司新闻宣传中心报到时,新闻宣传处副处长严斐忙得不亦乐乎,广东、四川等全国各地的媒体纷纷传真来采访提纲。在给记者开出采访证时,她考虑到媒体将会蜂拥而至,准备找个人专门给记者办证。
据了解,仅新华社一家,除了前不久来的好几拨采访队伍外,昨天又来了一队由50人组成的采访阵营,文字、图像、视频、网络记者一应俱全,目标直指三峡大坝建成新闻全覆盖。
“这还只是国内的。”严斐透露,到目前,国外已有23家媒体提出三峡采访申请,这还不包括一些国外媒体的驻京办。他们将在近期集中抵达三峡,向全世界宣告三峡大坝主体工程全线建成。
“新一轮三峡新闻热说到就到了。”严斐说。
重庆公司担负“世界第一爆” 昨日前方记者从负责爆破的施工单位获得最新消息,三峡工程上游围堰爆破拆除将于2006年6月6日下午4时进行,35米深水下定向起爆。届时,担负了12年挡水使命的围堰将在12秒内坍塌入江,60米外的大坝却安然无恙。
负责爆破的葛洲坝集团公司有关负责人说,本次爆破规模总装药量、爆破难度均为世界之最,是极具高科技含量、高难度的爆破工程,堪称“世界第一爆”。
担负“天下第一爆”的是谁?没想到是一家重庆公司。据了解,这家重庆葛洲坝易普力化工有限公司,原系湖北葛洲坝易普力化工有限公司。
公司有关人士昨天接受记者电话采访时说,他们要的就是一炮成功,向外界展示重庆公司的风采。
独家揭秘爆破方案 气泡保护大坝 不管怎样,爆破所产生的巨大冲击波,多少都可能对三峡大坝带来一定冲击。怎么办?关键时刻,气泡派上了用场,阻挡爆破冲击波。
据介绍,爆破之时,将把一种特制的钢管插入40米水下,然后用空压机给压,加大水分子之间的间隔,产生大量的气泡。这些气泡形成一道帷幕,承受住爆炸所产生的巨大冲击波。冲击波穿破一层层气泡,力道也会逐渐消减,当传递到大坝时,冲击波已经没有力量造成大坝受伤。
葛洲坝集团公司有关负责人说,他们此前已经做过两次气泡帷幕试验和10多次小型爆破试验,均取得了成功。
12秒完成爆破 “啪啪啪……12秒12连响,三峡大坝围堰就爆破拆除了,说起来就是这么简单。”昨天,葛洲坝集团公司有关人士站在围堰上,向记者介绍时说,爆破围堰仅需炸药180吨,1022个炮孔,4063发德国雷管,另还需要9890发高精度雷管。
据介绍,大坝围堰只拆110米高程以上的部分,其余将全部保留在水中。昨天记者在现场看到,围堰顶部和靠近大坝一侧已经钻出了密密麻麻的炮眼。现场的一位施工人员告诉记者,这些炮眼深度连接起来,总长度超过1800米。
记者拿到了“世界第一爆”的时间表——整个爆破将在5月15日前完成钻孔,20日开始堰内预充水到100米高程,5月28日开始装药,6月3日至6日堰内充水至139米高程,6月6日下午4时正式爆破。
爆破前降低水位 记者在现场看到,即将爆破的围堰呈梯形状,围堰最底部与三峡大坝仅有60米距离。很多人都担心,“世界第一爆”相当于一场微型地震,是否会威胁到大坝、电站厂房的安全?
答案肯定是不会的。葛洲坝集团公司有关负责人介绍,爆破之时,围堰将向迎水面坍塌,尽量减少对大坝的冲击。
如何能让围堰听话,不往大坝一方倒?除了爆破点设置经过精确计算外,爆破组织者还将通过放水,将水库水位由日常的139米降到135米左右。而围堰与大坝之间的空隙将灌
