MQ600门机安装完成

MQ900塔机安装形象

右岸军营混凝土系统建设形象

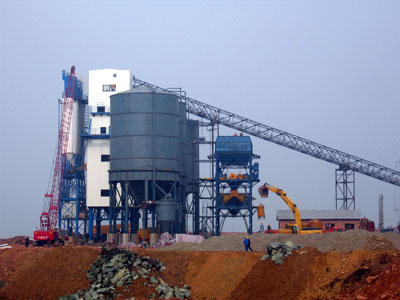

左岸小胡家岭混凝土系统建设形象 按照总体进度目标安排,丹江口大坝加高主体工程混凝土原计划2005年12月份开仓浇筑。经过水源公司以及参建各方的共同努力,主体混凝土浇筑有望提前在11月份开始。截至11月4日,浇筑前的各项准备工作正在有序进行。
砂石加工系统:左岸王家营砂石加工系统已完成单线调试,于11月3日开始净料试生产,此前的10月16日已开始毛料生产。右岸柳树林砂石加工系统建设正在抓紧进行。
混凝土拌和系统:左岸小胡家岭混凝土系统、右岸军营混凝土系统各1座3×1.5m3拌和楼楼体结构安装均已完成,正在进行电气、控制系统安装;胶凝材料罐已安装完成;拌和楼上料胶带机桁架基本安装完成;成品砂、骨料料仓、一次风冷料仓土建基本完成;成品料仓输送胶带机桁架开始安装。计划11月15日进行系统联调。
门、塔机安装:位于右岸标深孔10号坝段坝顶的MQ600B/30t门机于10月10日开始安装,10月31日安装完成,正在进行调试;位于左岸标厂房31号坝段坝顶的MQ900门机立柱部分已安装完成,正在进行水平起重臂的安装,计划11月10日完成低架状态的安装。其他部位的门、塔机将陆续开始安装。
仓面准备:左岸标厂房25号坝段水平面、栈桥墩以下直立面碳化层凿除已完成,26号坝段栈桥墩以下斜面凿毛及键槽切割已完成,27号坝段键槽切割正在进行。右岸标深孔9~12号坝段墩墙顶碳化层凿除基本完成,下游斜坡面碳化层凿除、键槽切割正在进行,10号孔承重排架搭设完成。近期将开始立模。
材料进场:由业主供应的水泥、粉煤灰招标工作于11月3日完成,计划11月10日胶凝材料陆续进场。
